Laikapstākļu ietekme
Grafikā lietus dienas nav iekļautas; kalendārais pabeigšanas termiņš var mainīties. Nepieciešama iknedēļas grafika prognozes atjaunošana.
JĀUZRAUGAPlāns • fakts • prognoze

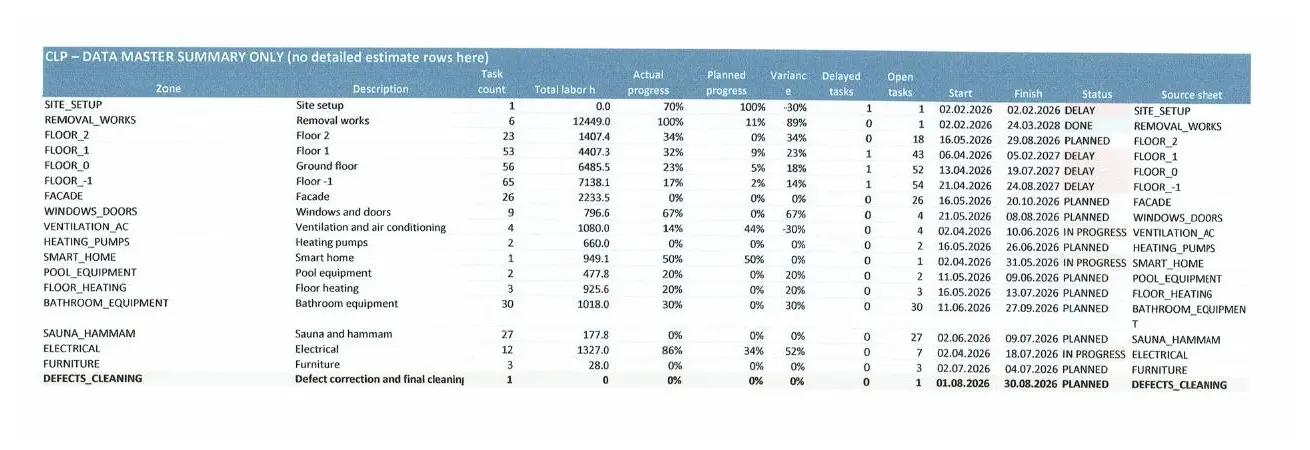

Vienā atskaitē apvienoju tāmi, būvdarbu laika grafiku, darbaspēka resursus, projekta naudas plūsmu, KPI un riskus. Būvuzraudzības laikā plāna dati tiek salīdzināti ar faktisko izpildi.
Anonimizēts piemērs
Noslēguma atskaitē apstiprinātā budžeta un grafika bāze ir salīdzināta ar faktisko izpildi, norādot novirzes un projekta rezultātu.
Pasūtītāja rekvizīti un objekta precīza adrese publiskajā piemērā ir aizsegti.
Budžeta kontrole
Atskaitē izmaiņas tiek nodalītas no sākotnējās bāzes, lai investors redzētu, kā un kāpēc mainījies projekta budžets.
Daļa no gala fiksētās cenas
Katras izmaiņas pamatojums un lēmums tiek fiksēts atskaitē.
Papildu darbi, apjomi vai cenas.
Tehniskais, līguma vai tirgus pamatojums.
Budžets, termiņš, resursi un riski.

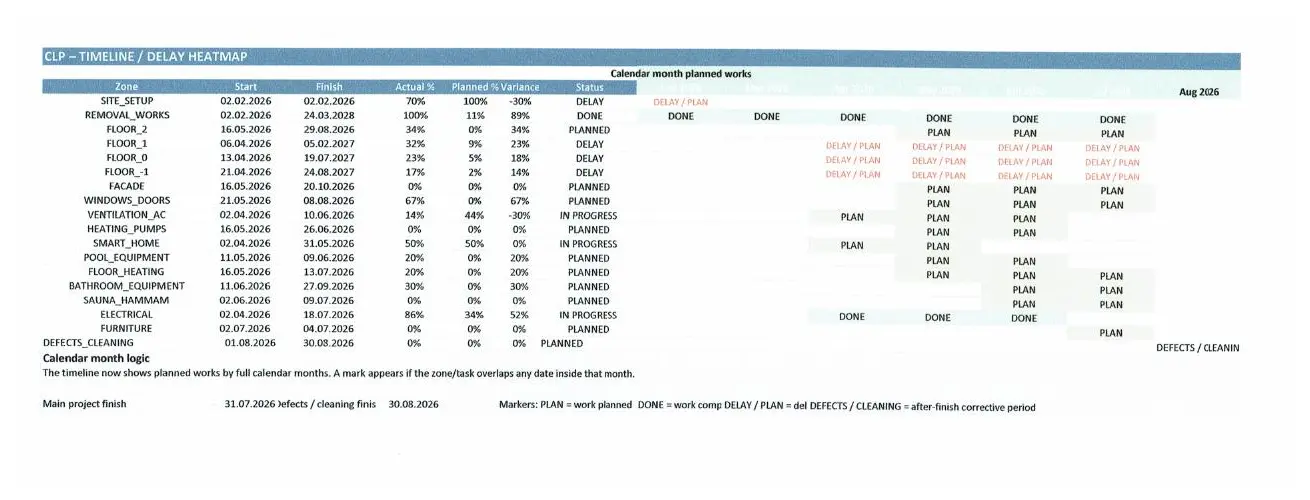

Būvdarbu laika grafiks
Grafiks veidots piecām darba nedēļām. Lietus dienas tajā nav iekļautas, tādēļ kalendārais ilgums var palielināties.
Projekta naudas plūsma
Naudas plūsma ir jāsaskaņo ar grafiku un līguma maksājumu kārtību. Zemāk redzama plāna bāze no tāmes pielikuma.
| Rādītājs | N1 | N2 | N3 | N4 | N5 | Pēc pabeigšanas | Kopā |
|---|---|---|---|---|---|---|---|
| Izpildes vērtība pēc grafika | 26 458,75 | 40 252,32 | 40 496,95 | 19 036,69 | 10 545,29 | 0,00 | 136 790,00 |
| Materiālu priekšapmaksa | 46 938,52 | 1 338,82 | 0,00 | 0,00 | 0,00 | 0,00 | 48 277,34 |
| Darba algas un mehānismi | 21 807,79 | 26 505,61 | 24 700,64 | 9 493,24 | 6 005,38 | 0,00 | 88 512,66 |
| Izdevumi kopā | 68 746,31 | 27 844,43 | 24 700,64 | 9 493,24 | 6 005,38 | 0,00 | 136 790,00 |
| Ieņēmumi no pasūtītāja | 68 395,00 | 0,00 | 41 037,00 | 20 518,50 | 0,00 | 6 839,50 | 136 790,00 |
| Neto plūsma periodā | −351,31 | −27 844,43 | 16 336,36 | 11 025,26 | −6 005,38 | 6 839,50 | 0,00 |
| Kumulatīvā plūsma perioda beigās | −351,31 | −28 195,74 | −11 859,38 | −834,12 | −6 839,50 | 0,00 | — |

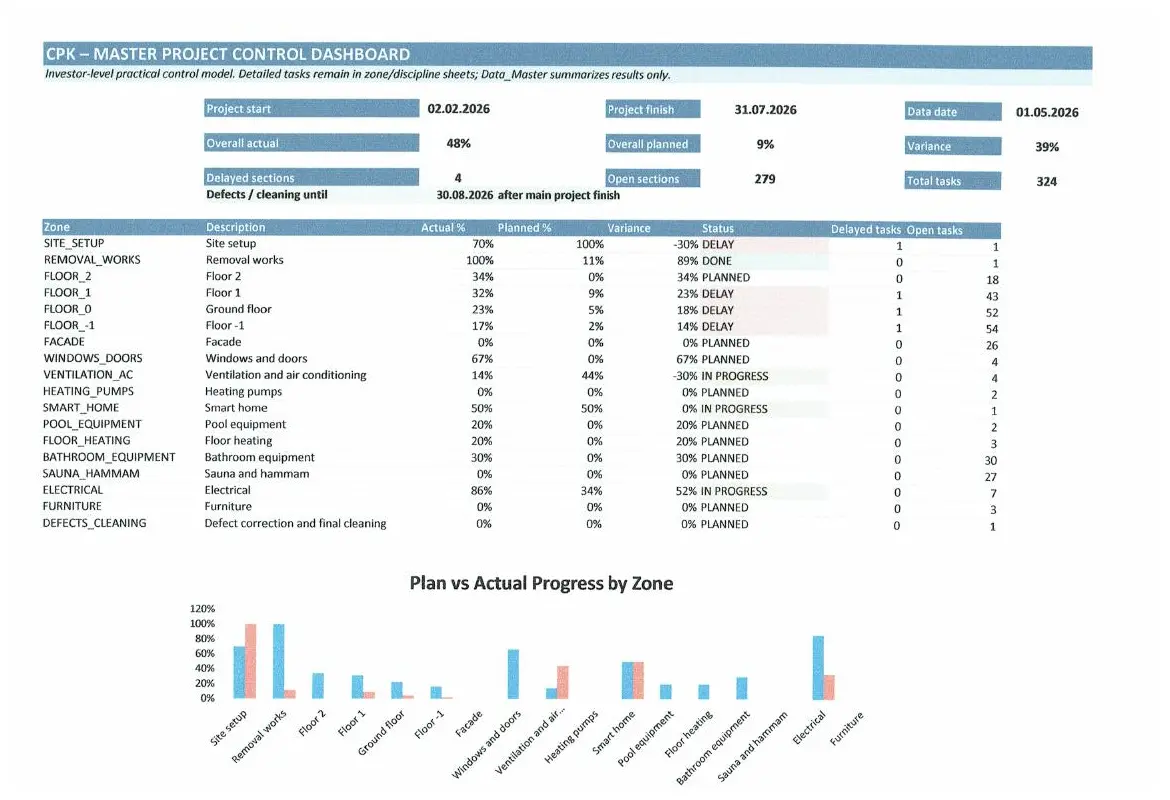

KPI un plāna–fakta kontrole

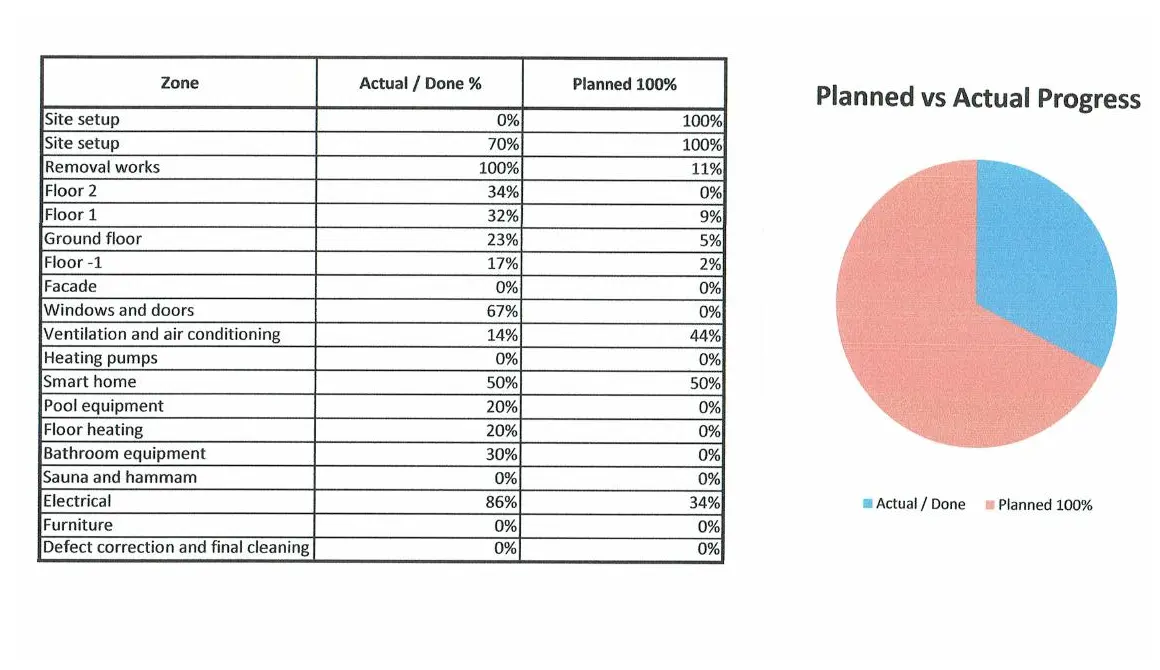

Noslēguma rādītāji parāda faktiskās izmaksas, izpildi, termiņu un vidējo darbaspēka resursu, kā arī novirzes pret apstiprināto plāna bāzi.
| KPI | Plāna bāze | Fakts | Novirze | Statuss |
|---|---|---|---|---|
| Budžets | 136 790,00 EUR | 138 330,00 EUR | +1 540,00 EUR | Budžeta pārsniegums |
| Faktiskā izpilde | 100% | 100% | 0 procentpunkti | Pabeigts |
| Termiņš | 25 darba dienas | 32 darba dienas | +7 darba dienas | Kavējums |
| Darbaspēka resurss | 5–6 strādnieki | Vidēji 6 cilvēki | Atbilst plānam | Atbilst |
| Prognoze pabeigšanai | 5 darba nedēļas | 6 nedēļas | +1 nedēļa | Vēlāk par plānu |
Risku reģistrs un prognoze
Riska reģistrā tiek norādīts pamatojums, iespējamā ietekme, atbildīgā rīcība un statuss. Zemāk — no plāna datiem identificējamie sākotnējie jautājumi.
Grafikā lietus dienas nav iekļautas; kalendārais pabeigšanas termiņš var mainīties. Nepieciešama iknedēļas grafika prognozes atjaunošana.
JĀUZRAUGAPirmajā nedēļā paredzēta būtiska materiālu priekšapmaksa. Pirms maksājuma jāpārbauda pasūtījumi, piegāžu termiņi un īpašumtiesību nosacījumi.
PIRMS DARBU SĀKUMAPlāna modelī kumulatīvā plūsma N2 beigās ir −28 195,74 EUR. Pirms līguma jāprecizē starpmaksājuma brīdis vai finansējuma segums.
JĀPRECIZĒPapildu darbi un cenu aktualizācija kopā mainījuši sākotnējo piedāvājumu. Turpmākas izmaiņas jāapstiprina pirms darbu izpildes.
NEPĀRTRAUKTA KONTROLERegulāra investora atskaite
Atskaites periodu nosaka līgumā — piemēram, reizi nedēļā, reizi mēnesī vai pirms būtiska lēmuma.
Galvenās izmaiņas, lēmumi un prognoze vienā lapā.
Apstiprinātā bāze, faktiskās izmaksas, saistības, novirzes un gala izmaksu prognoze.
Plāns pret faktu, kavējumi, kritiskie darbi un darbaspēka noslodze.
Plānotie un faktiskie maksājumi, finansējuma nepieciešamība un prognoze.
Atbildīgie, termiņi, neatrisinātie jautājumi un ieteicamā rīcība.
